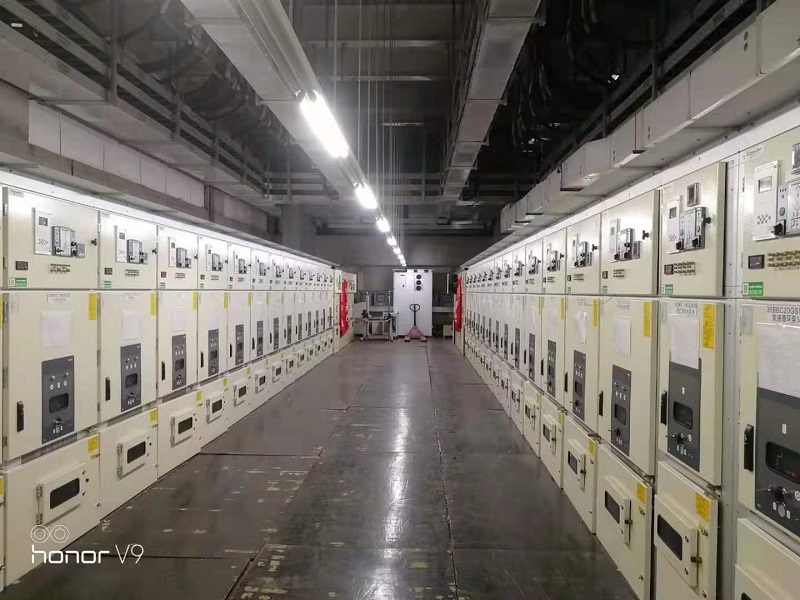

5月5日,隨著清水川能源公司#3機組C級檢修揭開序幕,#3機10kV開關柜更換工作也有序展開。檢修工作開展以來,公司全面部署,統籌安排,整體開關拆除更換工作正在穩步推進中。截至5月11日,#3機10kV C、D段配出的39臺舊開關柜已全部拆除,新開關柜也已全部安裝到位,并完成了10kV C段全部負荷柜的二次接線和調試工作。

超前謀劃早部署,主動作為求實效
#3機組10kV開關柜更換工程是公司今年的重點工作任務之一,為確保此項工作高質量完成,結合公司“鐵三角”管理深度融合之質量提升年的工作要求,公司超前謀劃,提早安排,從3月份開始,組織生產系統專業技術人員編寫《#3機10kV開關柜改造電氣專業三措一案》《#3機10kV開關柜更換工作計劃安排及安全防范措施》《電氣專業檢修一次、二次檢修記錄》等技術材料,召開10kV開關保護定值研討會,組織電氣專業人員提前學習開關柜圖紙資料,熟悉工作開展流程。召開檢修工作動員會,對10kV開關柜拆除更換工作進行周密部署,落實落細工作責任,明確職責分工,列出任務清單,確保開關柜更換工作高效有序推進。
凝心聚力搶工期,持之以恒抓安全
#3機10kV開關柜拆除更換期間,公司嚴格貫徹習近平總書記關于安全生產的重要論述,落實安全生產責任,堅持把全面精細化管理融入到更換工作的各個環節,嚴格執行安全技術交底,做好各項安全措施。公司各級領導干部深入工作現場,統籌協調、靠前指揮,盯項目、鼓干勁,積極推動開關柜更換工作高效進行。公司全體檢修人員在確保項目安全、施工安全、個人安全的情況下,充分發揚愛崗敬業、艱苦奮斗、敢打敢拼、勇于奉獻的精神,主動放棄休假時間,加班加點,積極投身到攻堅戰斗中,明確工作目標,合理安排任務,搶工期,抓進度,努力實現既定目標任務。
三級驗收促落實,精益求精保質量

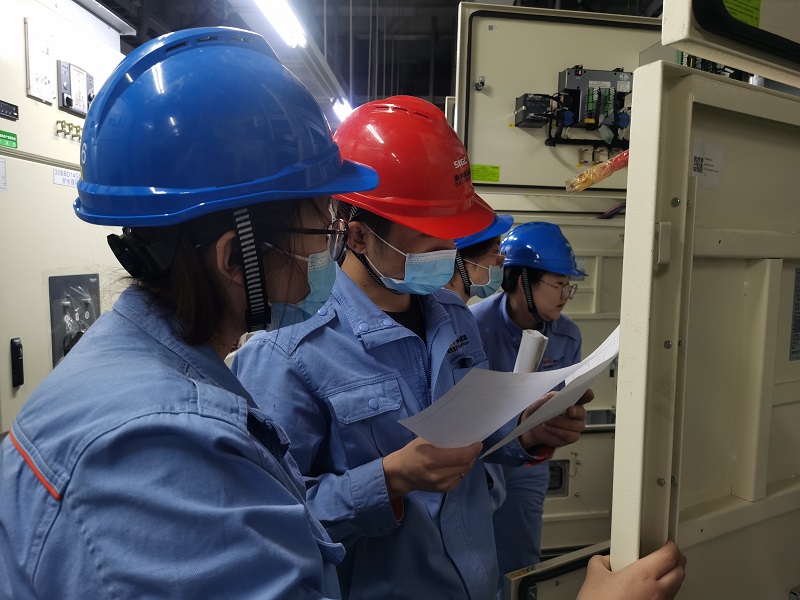

更換工作開始前,公司組織人員對#3機組89面開關柜內的電壓互感器和電流互感器的極性、變比、直阻、絕緣、勵磁特性等逐一進行了全面細致檢查,確保開關柜內設備驗收合格。開關柜更換過程中,按照電氣檢修規程要求,嚴格執行三級驗收制度,堅決執行“誰驗收、誰簽字、誰負責”,做到流程管控,驗收簽字閉環管理,切實把好檢修質量關。同時,嚴格做好電氣專業一次、二次檢修臺賬記錄工作,注重細節管理,真正做到工作有記錄、管理可追溯、過程有監控,確保此項工作高標準、高質量完成。

疾風識勁草,烈火見真金。#3機開關柜更換工作的穩步推進,彰顯出公司擁有一支“特別能吃苦、特別能戰斗、特別能奉獻”的隊伍。清水川能源公司將繼續不忘初心,鼓足干勁,攻堅克難,確保#3機組C級檢修工作圓滿完成,為公司順利完成年度目標任務打下堅實基礎,以優異成績迎接中國共產黨100周年華誕!
